EDENORTE impulsa transformación energética en Duarte con subestación Bajo Yuna y nueva doble terna Villa Riva-Arenoso

La Empresa Distribuidora de Electricidad del Norte (EDENORTE) avanza de manera firme en la ejecución de dos importantes proyectos de infraestructura energética en la provincia Duarte.
Los proyectos son primero la construcción de la Subestación Bajo Yuna, en el municipio de Arenoso, y el segundo, la construcción de la Doble Terna Villa Riva–Arenoso, iniciativas que representan una inversión conjunta superior a RD$147 millones y que impactarán positivamente el desarrollo económico y social de la zona.
Ambas obras forman parte de la estrategia de modernización y fortalecimiento de las redes de distribución impulsada por EDENORTE, con el propósito de ofrecer un servicio eléctrico más eficiente, estable y confiable a miles de usuarios de comunidades que históricamente han enfrentado dificultades asociadas al bajo voltaje y limitaciones en la capacidad del sistema.
Subestación Bajo Yuna entra en fase final de construcción

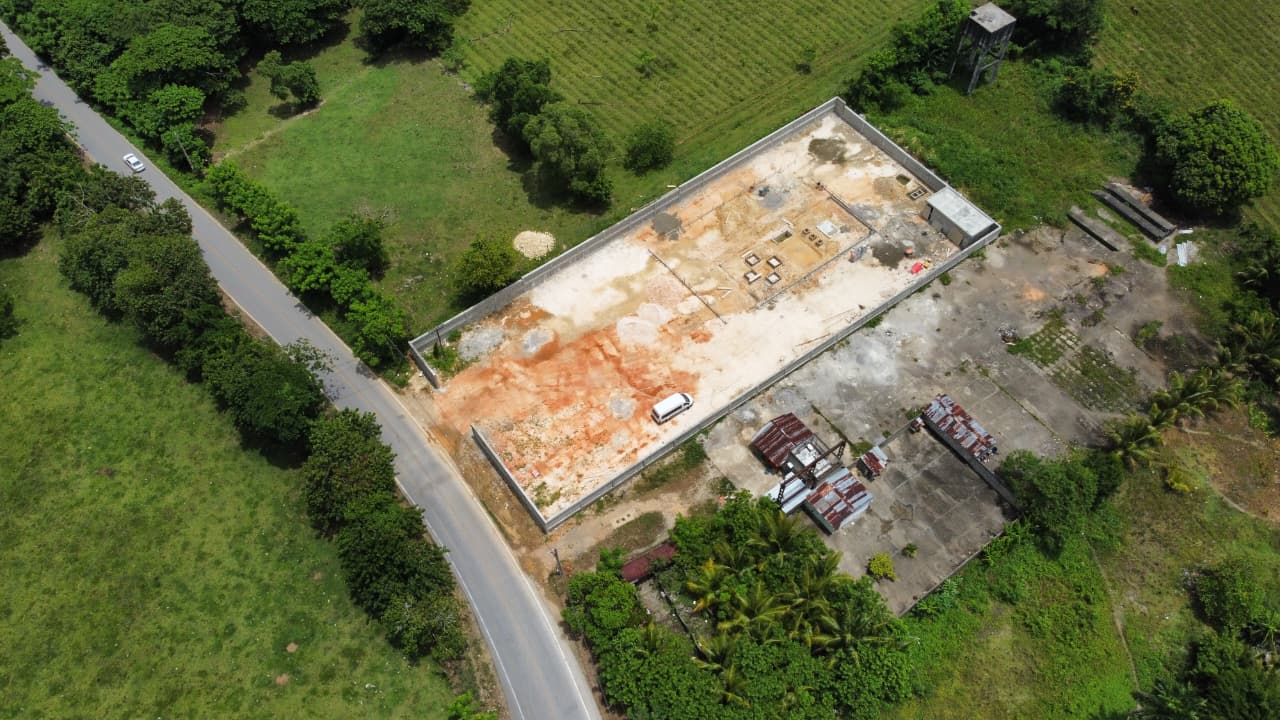

La distribuidora informó que la Subestación Bajo Yuna, ubicada en Arenoso, se encuentra en la etapa final de sus obras civiles y registra avances significativos de cara a su entrada en operación prevista para finales de julio de 2026.
El proyecto contempla una inversión de RD$87,950,145.17, se desarrolla sobre un terreno de 3,000 metros cuadrados y contará con una capacidad de transformación de 5 MVA, operando con una tensión nominal de 34.5/12.8 kV.
La nueva infraestructura beneficiará directamente a las comunidades de Arenoso, La Reforma, El Aguacate, Barraquito y otras localidades cercanas, donde actualmente se presentan problemas de bajo voltaje que afectan tanto a los hogares como a las actividades comerciales, agrícolas y productivas.
EDENORTE explicó que ya fueron concluidos importantes componentes de la obra, incluyendo el muro perimetral y la caseta de control, mientras se completan las bases donde serán instalados el transformador principal y los equipos eléctricos de potencia.
Asimismo, en los próximos días comenzará el montaje electromecánico con el traslado de materiales especializados y la construcción de los pórticos que formarán parte de la subestación.
La empresa destacó que esta infraestructura permitirá elevar los niveles de voltaje, reducir interrupciones, mejorar la calidad del servicio y garantizar una mayor confiabilidad del sistema eléctrico en toda la zona de influencia.
Aunque la meta inicial contemplaba finalizar el proyecto en mayo de 2026, los trabajos experimentaron ajustes en el cronograma debido a las condiciones climáticas registradas durante los meses de marzo y abril, cuyos efectos limitaron temporalmente la ejecución de varias obras civiles.
Doble Terna Villa Riva–Arenoso fortalecerá capacidad y expansión de la red
De manera complementaria, EDENORTE impulsa el proyecto de Construcción de la Doble Terna Villa Riva–Arenoso, una obra estratégica que permitirá robustecer la alimentación eléctrica de la nueva subestación y ampliar significativamente la capacidad de distribución en toda la zona.
Esta iniciativa contempla una inversión de RD$59,183,565.85 y consiste en la reconducción de los circuitos ABAP301 (34.5 kV) y ABAP101 (12.5 kV) mediante la construcción de una doble terna trifásica en conductor 4/0 AAAC, con una extensión aproximada de 8 kilómetros a lo largo de la carretera Duarte, desde Villa Riva hasta Arenoso.
El proyecto contará con una capacidad de conducción de 7 MVA e incluirá además la instalación de redes de baja tensión para garantizar una alimentación más eficiente a las comunidades y usuarios conectados al sistema.
Recibe lo mejor en tu correo
Las noticias más importantes del día, una vez al día.
Comentarios
Sé el primero en comentar.
Deja tu comentario
Noticias relacionadas

Fundación REFIDOMSA transforma el Preescolar Las Abejitas con una renovación integral
4 sept de 2026

Cámara de Cuentas de República Dominicana (CCRD) publicó el informe final de la investigación especial practicada al Ministerio de Educación (MINERD) en el período comprendido entre el 17 de agosto de 2020 y el 3 de agosto de 2022, correspondiente a la gestión del exministro Roberto Fulcar. La primera gran conclusión de la auditoría técnico-financiera señala que el MINERD incurrió en una omisión al no ejecutar las pólizas de fiel cumplimiento de contrato ni de buen uso de anticipo tras rescindir 18 contratos para la adquisición de dispositivos tecnológicos. Esta inacción de la administración subsiguiente dejó un monto de RD$210,549,526 en posesión de los proveedores que habían incumplido sus obligaciones contractuales con el Estado. Asimismo, respecto a la compra por exclusividad de 608,831 libros de texto digitales para los niveles inicial y primario por un valor de RD$486,709,776, la Cámara de Cuentas concluyó que no se pudo evidenciar el despacho, la administración ni la entrega de dichos materiales a los estudiantes. A esto se suma el dictamen de que el Ministerio carecía de un sistema unificado y automatizado de control de inventarios, lo que impidió la trazabilidad de los recursos. Adicionalmente, el organismo fiscalizador detectó un error de clasificación contable por RD$7,764,370, al registrar la compra de mobiliario escolar en la cuenta destinada a equipos de tecnología de la información.
3 sept de 2026

CAASD atribuye al fenómeno El Niño reducción de hasta 68 % en producción de agua potable
27 ago de 2026

Un hombre reportado como desaparecido fue encontrado en un pozo séptico en su lugar de trabajo, La Romana
27 ago de 2026
